Накопители для бизнеса в Мексике: зарабатывать сейчас или голодать через три года?

September 11, 2026 · MARWELL SOLAR

Как плата за мощность CFE, региональные тарифы и политика CNE 2026 года решают, кто выиграет рынок промышленных аккумуляторов Мексики — а кто заплатит «налог опоздавшего».

Этан, коммерческий директор Marwell Solar

Обложка отчёта Marwell Solar «Рынок промышленных СНЭ Мексики 2026»

В прошлом месяце ко мне обратился владелец завода автозапчастей из Чихуахуа. Два года назад он поставил солнечные панели на крышу фабрики. Годовой счёт? Всё равно под двадцать миллионов песо.

Я попросил его счета от CFE за последние двенадцать месяцев. Взглянул — и рассмеялся.

Солнце делало своё дело — срезало дневное потребление, без проблем. Убийцей было окно с 18:00 до 22:00 — период Punta тарифа GDMTH. Солнце уже село, линии ещё работают, кондиционеры дуют вовсю, и тут включается один воздушный компрессор. Бах. Этот 15-минутный интервал фиксирует его пиковую мощность на весь месяц. Триста тысяч песо платы за мощность — испарились. Просто так.

Он сэкономил на энергии с помощью солнца — а потом вернул всё с лихвой через плату за мощность, которую даже не видел.

В Marwell Solar мы слышим такую историю каждую неделю. Данные прямо в счёте. Просто большинство владельцев туда не смотрят.

Главное заблуждение: накопитель нужен не для экономии электричества. Он — для срезания пиков

Сколько раз это нужно повторить?

CFE выставляет счёт не за суммарные киловатт-часы. Вам считают максимальную мощность, взятую в любом 15-минутном окне. Как только эта цифра зафиксирована, ваша месячная плата за мощность (Cargo por Capacidad) определена. Неважно, что остальные двадцать девять дней вы работали наполовину.

Поэтому настоящая ценность батареи — не «запасти дешёвую энергию ночью и использовать днём». Это мелочь. Настоящая ценность вот в чём: ваша EMS видит, что следующее 15-минутное окно вот-вот даст всплеск, и батарея за миллисекунды отдаёт мощность, сглаживая этот пик.

Срежьте пик один раз — сэкономите триста тысяч песо. Сделайте это десяток раз в год — речь уже о трёх-четырёх миллионах.

Но есть нюанс: типовая EMS — из каталога, «для любой страны» — обычно проваливается на двойной логике спроса GDMTH. Она не умеет читать скользящее 15-минутное окно, не различает плату за мощность и за распределение и в половине случаев пропускает всплеск.

В Marwell мы построили EMS специально под мексиканские правила учёта. И проверяем её на истории вашей реальной нагрузки ещё до того, как называем цену оборудования. Потому что срезать пик, который вы пропустили, — это просто дорогой театр.

Арбитраж — вишенка на торте. Сглаживание пиков — сам стейк.

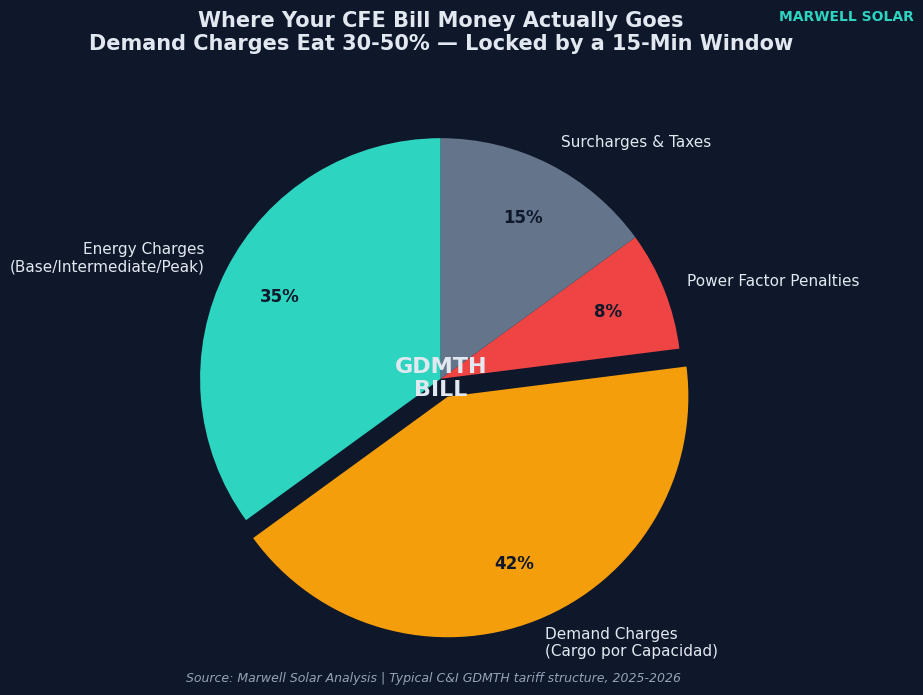

Структура счёта CFE GDMTH: плата за мощность (Cargo por Capacidad) составляет 42% типичного промышленного счёта за электричество в Мексике
Рис. 1: куда на самом деле уходят деньги из вашего счёта CFE GDMTH. Плата за мощность (Cargo por Capacidad) съедает 30–50% суммы — и большинство владельцев её не замечает. Источник: анализ Marwell Solar.

Почему отели Канкуна окупаются быстрее всех? Потому что там безумные тарифы

Вот две цифры.

Монтеррей, период Punta: примерно 1,77 песо за кВт·ч. Канкун? 3,55. Южная Нижняя Калифорния? Больше 4,1. Та же батарея. Тот же цикл. В Монтеррее вы зарабатываете на арбитраже около семисот тысяч песо в год. В Канкуне — полтора миллиона.

Поэтому тот большой курорт в Канкуне, запущенный ещё в 2023 году, сейчас экономит около 104 миллионов песо в год. Это не кейс. Это арифметика, которую решил тарифный спред.

Но не копируйте эту конфигурацию на завод в Монтеррее и не ждите того же результата. Окупаемость удвоится. Почему? Спред между пиком и провалом вдвое уже. Потолок арбитража вдвое ниже.

Так что не начинайте с вопроса «сколько стоят 2 МВт·ч?». Начните с другого: как выглядит мой график нагрузки? Какой у меня тариф Punta? Когда именно случаются мои 15-минутные пики?

Тот, кто называет цену оборудования, не взглянув на данные вашей нагрузки, продаёт вам религию, а не систему.

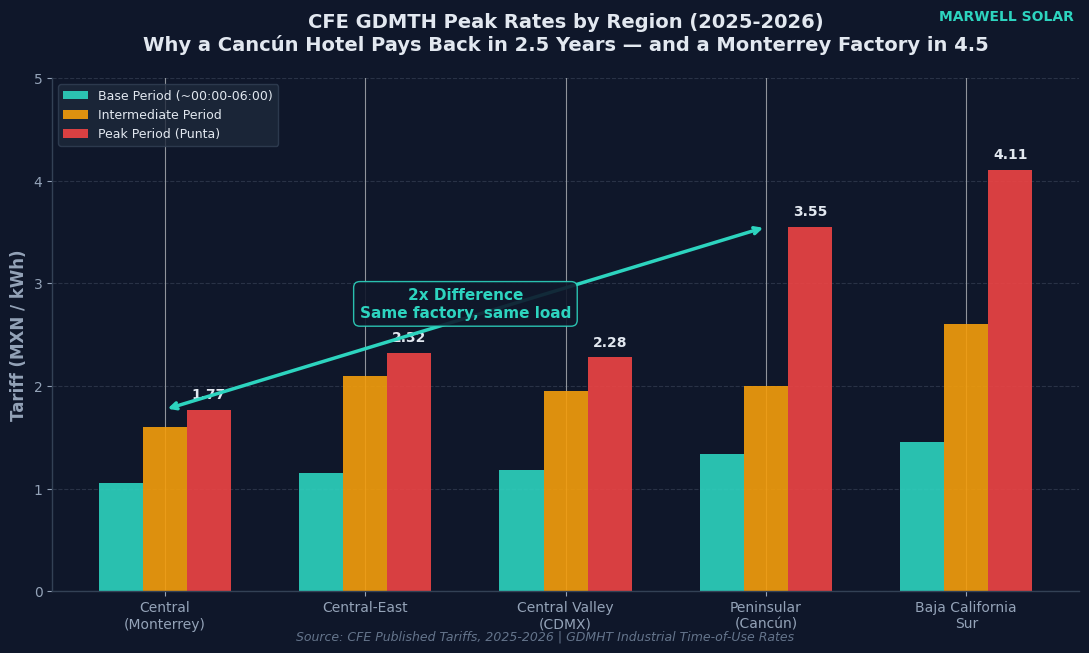

Пиковые тарифы CFE GDMTH по регионам Мексики 2025–2026: Канкун (полуостров) 3,55 песо/кВт·ч против Монтеррея (центр) 1,77 песо/кВт·ч
Рис. 2: пиковые тарифы CFE GDMTH по регионам Мексики (2025–2026). Тот же завод, та же нагрузка — но отель в Канкуне платит в пике вдвое больше за кВт·ч, чем завод в Монтеррее. Поэтому окупаемость в полуостровном регионе — 2,5–3,5 года против 4,5+ в центральной Мексике. Источник: опубликованные тарифы CFE.

В 2026 году политика зажгла зелёный. Железо об этом не предупредили

16 апреля 2026 года. CNE публикует DACG Almacenamiento. У накопителей наконец появилось легальное место за столом. SAEE-CC — накопитель за счётчиком, без отдачи в сеть, без разрешения на генерацию: подал документы — и работай.

Звучит гладко, правда?

Гладко на бумаге. Но вот о чём никто не говорит на пресс-конференциях: сроки поставки трансформаторов и распределительных устройств среднего напряжения уже составляют восемнадцать–тридцать шесть месяцев.

Политическое окно открыто. Окно цепочек поставок закрывается. Занимайте очередь заранее, фиксируйте цену заранее. К 2028 году вступят в силу обязательные требования совместного накопления для всех новых ветровых и солнечных проектов — тридцать процентов мощности, длительность от трёх часов. Планируемый спрос только от этого правила: 574 МВт и более. Когда эта волна накроет, удачи вам найти свободное оборудование, приличную монтажную бригаду или цену без наценки.

Дивиденды политики достаются первопроходцам. Опоздавшие платят налог опоздавшего.

«Солнце + накопитель» — это не 1+1=2. Это 1+1=4

Владельцы действующих солнечных станций постоянно спрашивают: «У меня уже есть фотовольтаика. Есть ли смысл добавлять накопитель?»

Да. Но только если вы понимаете, где солнечная генерация спотыкается.

Солнце пикует в полдень. Ваше окно Punta — с 18:00 до 22:00, когда солнце уже село. А избыток полуденной генерации? Либо продавайте его в сеть по жалкой цене, либо теряйте. Добавьте батарею, запасите этот избыток, разрядите его в период Punta — и доля собственного потребления подскочит с ~35% до 85% и выше.

Добавьте к этому сглаживание пиков и резервное питание. Четыре потока дохода на одном активе. Окупаемость падает с шести лет (только арбитраж) до трёх с половиной. В высокотарифных зонах вроде Канкуна — два с половиной — три года.

Накопитель как игрушка на один сценарий? Это роскошь. Накопитель как машина совмещения ценности? Это печатный станок для денег.

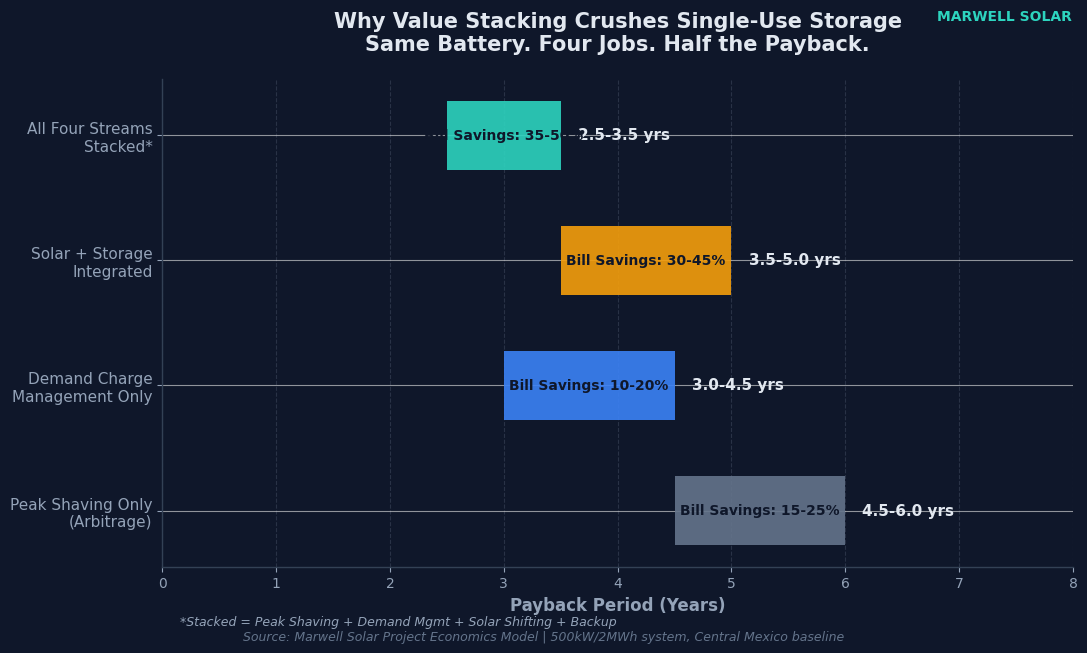

Сравнение окупаемости СНЭ в Мексике при совмещении ценности: 2,5–3,5 года при четырёх потоках дохода против 4,5–6 лет при одном арбитраже
Рис. 3: почему совмещение ценности сокрушает однозадачный накопитель. Та же батарея, четыре задачи, вдвое короче окупаемость. Система 500 кВт / 2 МВт·ч в центральной Мексике сокращает окупаемость с 4,5–6,0 года (только арбитраж) до 2,5–3,5 лет при совмещении всех четырёх потоков. Источник: модель проектной экономики Marwell Solar.

Так с чего реально начать?

Честно? Первый шаг не стоит ничего.

Возьмите счета CFE за последние двенадцать месяцев. Выгрузите 15-минутные данные нагрузки. Без этих данных всё остальное — разговоры. С ними мы делаем бэктест: где проходят ваши пики? Сколько киловатт можно срезать? Сколько платы за мощность исчезнет? Какой потенциал у арбитража? Прогоняем три сценария — базовый, консервативный, агрессивный — и пусть голосуют цифры.

Я видел слишком много руководителей, которые приняли оборудование — и только потом поняли, что конфигурация неверная. PCS занижен — сглаживание пиков промахивается. Батарея завышена — ёмкость простаивает большую часть дней, беспричинно растягивая окупаемость. Или хуже: купили шкафы с воздушным охлаждением для завода в Соноре, где летом 45°C, — и теперь система полгода работает с ограничением мощности.

Больше — не значит лучше. Мощность — 25–40% от вашего максимального спроса. Ёмкость — в 2–4 раза больше этой мощности. Оставьте запас на расширение на третий год. Это оптимальная точка.

А если вы работаете там, где есть настоящая жара, морская соль или нестабильное напряжение сети — а это почти вся Мексика за пределами Мехико, — закладывайте защиту IP54 / C4 и жидкостное охлаждение. В Marwell мы для северных и полуостровных площадок даже не считаем воздушное охлаждение. Арифметика простоев не сходится.

Единственное, что до сих пор не даёт мне спать

Это не батарея. Батареи давно стали commodity-товаром.

Это передача ответственности. Я видел проекты, где поставщик батарей винит поставщика PCS, тот винит монтажника, монтажник говорит, что строители криво залили площадку, — и владелец остаётся с миллионным пресс-папье.

Поэтому Marwell работает по схеме EPC под ключ. Один контракт. Один ответственный. От бэктеста ваших счетов за 12 месяцев — через проектирование, производство, доставку, таможню, монтаж, регистрацию в CNE и 15-летнее обслуживание. Если система не срезает обещанное, вас не гоняют по цепочке взаимных обвинений. Вы звоните по одному номеру.

Цифры не врут. А вот перекладывание вины — врёт.

Часто задаваемые вопросы

Реалистична ли окупаемость за три года?

В высокотарифных регионах вроде Канкуна или Лос-Кабоса при совмещении потоков ценности — сглаживание пиков + арбитраж + сдвиг солнечной генерации — 2,5–3,5 года это реальная цифра. В центральной Мексике закладывайте 3,5–4,5 года. Сценарии «только резерв» редко сходятся, если не монетизировать предотвращённые потери от отключений.

В чём разница между SAEE-CC и Autoconsumo?

SAEE-CC — накопитель за счётчиком без отдачи в сеть. Разрешение на генерацию не требуется. Autoconsumo объединяет накопитель с генерацией на объекте и покрывает 0,7–20 МВт по упрощённой процедуре. Если вы добавляете накопитель к существующей СЭС без изменения мощности присоединения, SAEE-CC — обычно более быстрый путь.

У меня уже есть солнечная станция. Сложно ли добавить накопитель?

Если это чистая модернизация — накопитель заряжается и разряжается за счётчиком, без отдачи и без увеличения мощности, — обычно можно подать документы по SAEE-CC, не трогая исходное разрешение на самоснабжение. Если вы расширяете присоединение или планируете отдачу в сеть, чище переоформить всё через «единое окно».

Влияет ли мексиканская жара на выбор системы?

Да. На севере Мексики и на полуострове летом регулярно больше 45°C. Системы с воздушным охлаждением заметно теряют мощность. Мы закладываем уличные шкафы с жидкостным охлаждением в исполнении IP54 / C4 и выше. Гарантийные условия должны прямо покрывать работу при высоких температурах — если нет, вы покупаете проблему.

Актуальны ли ещё цифры затрат из этого отчёта?

Они основаны на рыночных данных 2025–2026 годов. Цены на аккумуляторные блоки двигаются вслед за морскими перевозками, импортными пошлинами и курсом песо к доллару, поэтому итоговая стоимость с доставкой отстаёт от мировой спотовой цены. Тренд — вниз — устойчив, но для конкретного проекта всегда считайте свежие цифры.

Что конкретно поставляет Marwell Solar?

EPC под ключ: бэктест счетов, проектирование, производство оборудования, международная логистика, таможенная очистка, монтаж, пусконаладка, регистрация присоединения и долгосрочное обслуживание. Для мультиплощадочных клиентов — гостиничных сетей, розничных сетей — мы используем типовые конфигурации с централизованным удалённым мониторингом. Если нужен нулевой капекс, через партнёрскую сеть структурируем лизинг или ESaaS.

Скачать отчёт ↓

Статья подготовлена на основе публичных политических документов, тарифных данных CFE и проектной экономики Marwell Solar по состоянию на август 2026 года. Цифры затрат и доходов — ориентировочные модели: для конкретных проектов всегда используйте фактические данные нагрузки и официальную инженерную оценку.

Связаться с директором в WhatsApp
